«Газпром» пытается изменить направление экспорта

«Газпром» пытается изменить направление экспорта

«Газпром» в очередной раз меняет стратегию развития экспорта газа в государства Европы в обход Украины. Отчаявшись найти общий язык с турецкими властями, монополия заморозила инвестиции в проект «Южный коридор», по которому газ обязан был подаваться в будущий газопровод «Турецкий поток». В итоге мощности последнего, по крайней мере в обозримом будущем, понижается в два раза — до 32 миллиардов кубических метров газа в год. Альтернативой должно стать анонсированное недавно расширение газопровода Nord Stream на Балтике. Европейских партнеров «Газпрома» круговорот его планов приводит в замешательство, и они уже не способны понять, на что ориентироваться.

«Газпром» заморозил капиталовложения в трубопроводную систему «Южный коридор», которая возводилась с 2012 года для подачи газа в новый экспортный газопровод через Черное море. Как рассказали средствам массовой информации источники на рынке, монополия с 1 июля приостанавливает свою работу по восточной — самой протяженной и расходной — ветке газопровода, западную ветку запланировано достроить.

«Линейная часть западной ветки почти построена, там требуется только повысить мощность компрессорных станций, а по восточной ветке возведение находится, по сути, в начальной стадии», — рассказал один из источников. Еще три месяца назад источники в «Газпроме» рассказывали, что компания до сих пор имеет намерение построить «Южный коридор» в полном объеме, невзирая на неопределенность с тем, как этот газ будет после этого доставлен в Европу. Вчера в «Газпроме» отказались от комментариев. Это стало известно корреспондентам раздела "Новости Мира" журнала для трейдеров и инвесторов "Биржевой лидер".

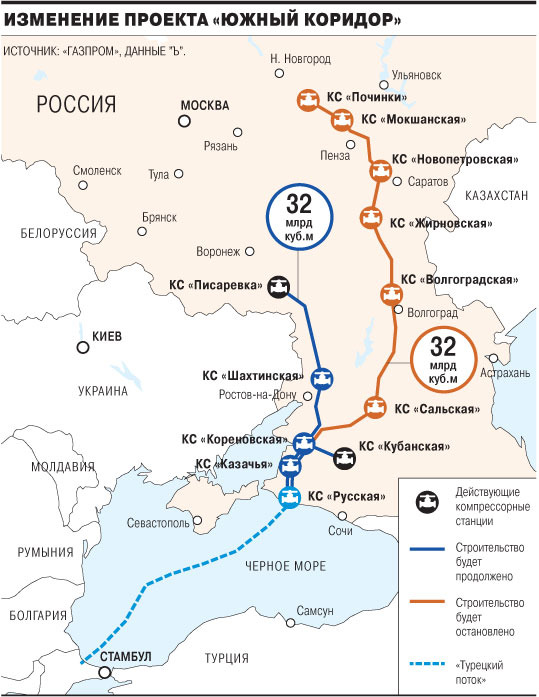

Исходя из проекта, протяженность западной ветки «Южного коридора» составит 881 километр при четырех новых компрессорных станциях, восточной нитки — 1 тысяча 626 километров при шести компрессорных станциях. Официальная цена проекта последний раз значительно менялась осенью 2013 года и была увеличена почти в полтора раза — до 715 миллиардов рублей. Однако эта цифра предоставлена в ценах на начало 2012 года, по этой причине практическая стоимость с учетом инфляции будет значительно выше. На начало этого года «Газпром» вложил в проект примерно 300 миллиардов рублей, план по капиталовложениям на текущий год составляет 278 миллиарда рублей. Собеседники затруднились провести оценку, сколько «Газпром» способен сэкономить в итоге сокращения работ по проекту. «Обычно в направлении крупные проекты на стадии реализации останавливаются довольно редко, потому что консервация строительства и неустойки по контрактам обходятся очень дорого», — подчеркивает один из источников, допуская, что ключевые потери понесут подрядчики.

Крупнейшие из них — «Стройгазмонтаж», «Стройгазконсалтинг» и «Стройтрансгаз» — отказались предоставить комментарии.

«Южный коридор» с самого начала строился для подачи газа в газопровод South Stream, который обязан был пройти по дну Черного моря из Российской Федерации в Болгарию, а после отмены данного проекта в декабре прошлого года — в «Турецкий поток» (газопровод в Турцию). Но диалог с Турцией о прокладке последнего проводится довольно тяжело: все, чего получилось добиться «Газпрому» за последние семь месяцев, — разрешение на осуществление проектных изысканий в секторе Турции Черного моря, которое к тому же было предоставлено лишь для одной нитки газопровода из возможных четырех. Остановка капиталовложений в восточную ветку «Южного коридора» значит, что «Газпром» уже не рассчитывает на то, что мощность Турецкого потока» в обозримом будущем способен превысить 32 миллиарда кубических метров газа в год. На деле пропускная способность способна быть и меньше, если «Газпром» примет решение не повышать мощность компрессорных станций на западные ветки «Южного коридора» до проектного уровня.

Стратегия «Газпрома».

Данным образом, стратегия «Газпрома» по отказу от транзитного маршрута Украины (компания не отрицает, что цель «Турецкого потока» именно в этом) в очередной раз кардинально изменилась. В середине июня монополия подписала с Shell, OMV и E.On меморандум о возведении второй очереди газопровода Nord Stream через Балтийское море мощностью 55 миллиардов кубических метров в год. Эта труба, будучи возведена, предоставит возможность «Газпрому» обойтись на юге только двумя ветками «Турецкого потока», но до сих пор о резком понижении последнего разговора не проводилось.

Европейских партнеров монополии данная быстрая смена планов приводит к недоразумению. «Сначала «Газпром» говорит, что направила 47 миллиардов кубических метров на границу Турции и Греции, потом заявляет еще один гигантский газопроводный проект на Балтике, а теперь якобы понижает капиталовложения в турецкое направление — как так можно иметь дела?» — не может понять собеседник «Ъ» на европейском рынке газа. «Газпром» понижает вливание финансовых средств в проект, расходы на который постоянно поднимались, а уверенности в его абсолютной загрузке не было, подчеркивает Валерий Нестеров из Sberbank Investment Research. Но, с обратной стороны, рассказывает он, «подобное решение не радует, так как означает, что допущены стратегические просчеты».


Автор:
Мнение автора может не совпадать с мнением редакции. Если у Вас иное мнение напишите его в комментариях.
Возник вопрос по теме статьи - Задать вопрос »
comments powered by HyperComments
« Предыдущая новость «  » Архив категории «   » Следующая новость »

Рекомендованный брокер №1

Журнал «Биржевой лидер»

Журнал, интересные статьи

Энциклопедия

МММ-2011
МММ 2011. Новая песня, или хорошо забытая старая?
евро доллар
Курс евро к доллару США
Renault Duster
Renault Duster
Янукович Людмила Александровна
Янукович Людмила Александровна
6 мая
6 мая
Кожевникова Мария Александровна
Кожевникова Мария Александровна
